第七章 装配式钢结构及小型金属构件工程




说明


一、具有装配式钢梁、钢柱、钢楼承板楼层的钢筋制作安装、砌筑、混凝土及泵送、模板制作安装拆除套用本标准相应子目时,人工乘以系数1.10。高层住宅、公共建筑柱间斜支撑处砌筑子目主材消耗量乘以系数1.30。
二、本章构件安装子目中预制钢构件是按外购成品考虑的。
三、本章构件安装子目只考虑了自检所发生的超声波探伤等常规检测,其他检测另行计算。
四、本章构件安装子目所含油漆,仅为构件安装时节点焊接、栓接或因切割等引起除锈补漆。
五、不锈钢螺栓球网架安装套用螺栓球节点网架安装子目,同时取消子目中油漆及稀释剂含量,人工乘以系数0.95。
六、钢支座子目适用于成品支座安装。
七、厂(库)房钢结构的柱间支撑、屋面支撑、系杆、撑杆、隅撑安装套用钢支撑(钢檩条)安装子目。
八、零星钢构件安装子目,适用于本章未列项目且单件质量在25kg以内的小型钢构件安装。住宅、公共建筑钢结构的零星钢构件安装套用厂(库)房钢结构零星钢构件安装子目,子目中汽车式起重机消耗量乘以系数0.25,其他不变。
九、高度超过50m高层、结构特殊或造型复杂的场馆类,吊装根据批准的施工方案计算。
十、组合钢板剪力墙安装套用住宅钢结构3t以内钢柱安装子目,相应子目人工、机械及除预制钢柱外的材料用量乘以系数1.50。
十一、钢构件安装子目中已考虑现场拼装,但未考虑分块或整体吊装的钢网架、钢桁架、钢屋架地面平台拼装摊销,如发生套用现场拼装平台摊销子目,空中拼装按批准的施工方案计算。
十二、钢结构混凝土成品复合构件安装、墙缝处理及现场后浇筑项目按装配式混凝土结构工程相应子目及规定计算。
十三、围护体系中钢楼承板、墙面板、屋面板安装项目按厂(库)房工程编制的,住宅、公共建筑项目使用时,汽车式起重机台班消耗量乘以系数0.25,其他不变。
十四、钢楼承板混凝土浇捣所需收边板的用量,均已包括在相应子目的消耗量中,不另单独计算。
十五、可拆式桁架楼承板套用钢筋桁架楼承板子目,人工乘以系数1.11。
十六、钢筋穿钢筋桁架楼承板的制作安装,套用钢筋制作安装子目,其中人工乘以系数2.0。
十七、围护体系中钢楼承板、墙面板、屋面板是按平板考虑的,如采用弧形板,人工乘以系数1.35。
十八、墙面板、屋面板包角、包边、窗台泛水等所需增加的用量,均已包括在相应子目消耗量中,不另单独计算。现场复合的墙面板、屋面板中内板、外板、保温材料、隔气层分别执行相应子目。
十九、不锈钢天沟、彩钢板天沟展开宽度为600mm,若实际展开宽度与标准不同时,板材按比例调整,其他不变。
二十、柱底板二次灌浆执行现浇混凝土及钢筋工程中相应子目。

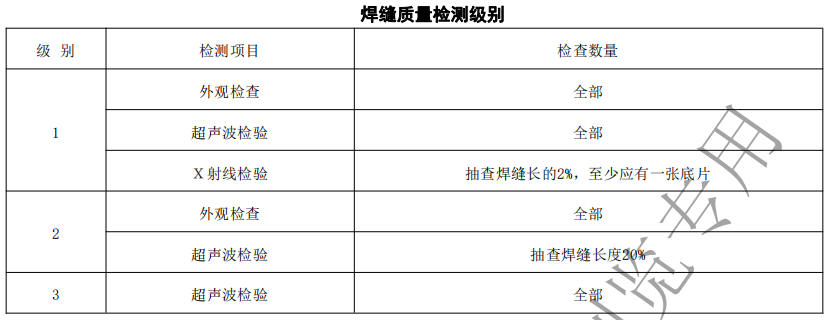

二十一、金属结构构件焊接焊缝无损探伤应按规范要求套用相应子目。焊缝质量检测级别见下表。


二十二、构件运输
1.本节适用于由构件堆放场地或构件加工厂至施工现场25km以内的运输。运距超过25km时,由承发包双方协商确定。

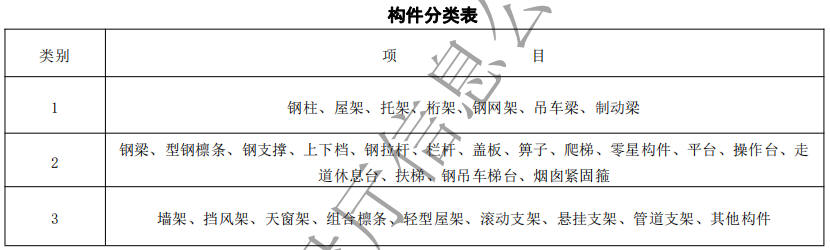

2.构件运输按下表分类计算。


3.本节综合考虑了城镇、现场道路等级、重车上下坡等各种因素。如遇到非等级公路的狭窄、颠簸以及重车需要桥梁、道路加固、加宽等情况,应根据实际情况调整。
4.构件运输过程中,如遇路、桥限载(限高)而发生的加固、拓宽等,及有电车线路和公安交通管理部门保安护送,应另行计算。
二十三、小型金属构件安装
1.小型金属构件安装是按单机作业编制的。每一工作循环中,均已包括机械的必要位移。
2.小型金属构件安装是按机械起吊点中心回转半径15m以内的距离计算的,如超过回转半径应另按构件1km运输子目计算场内运输。建筑物地面以上各层构件安装,不论距离远近,已包括在子目的构件安装内容中,不受15m的限制。
3.小型金属构件安装用脚手架按脚手架工程有关规定计算。
4.小型金属构件安装子目已包括构件经运输发生轻微变形所需人工校正(指人工使用一般工具校正)。如构件运输后发生重大变形的调正,按实际发生计算。
5.小型金属构件安装是按建筑高度20m以内及构件重量25t以内考虑的,如构件安装高度在20m以上或构件单个重超过25t时,子目中的人工、机械乘以下列系数。单机吊装乘以1.30,必须使用双机抬吊者乘以1.50(使用塔吊者不乘系数)。
6.小型金属构件拼装和安装未包括连接螺栓。


工程量计算规则


一、预制钢构件安装
1.预制钢构件安装工程量按设计图示尺寸以“t”计算,不扣除单个面积0.3m2以内的孔洞质量。
2.钢网架工程量不扣除孔眼质量,焊缝、铆钉等不另增加质量。焊接空心球网架质量包括连接钢管杆件、连接球、支托等零件的质量,螺栓球节点网架质量包括连接钢管杆件(含高强螺栓、销子、套筒、锥头或封板)、螺栓球、支托等零件的质量。
3.依附在钢柱上的牛腿及悬臂梁的质量等并入钢柱的质量内,钢柱上同时安装的柱脚板、加劲板、柱顶板、隔板和肋板并入钢柱工程量内。预埋在混凝土基础上的柱脚板执行现浇混凝土及钢筋工程相应子目。
4.钢管柱上的节点板、加强环、内衬板(管)、牛腿等并入钢管柱的质量内。
5.钢平台工程量包括钢平台的柱、梁、板、斜撑等的质量,依附于钢平台上的钢扶梯及平台栏杆,并入钢平台工程量内。
6.钢楼梯的工程量包括楼梯平台、楼梯梁、楼梯踏步等的质量,钢楼梯上的钢扶手、钢栏杆并入钢楼梯工程量内,其他材质栏杆、扶手套用装饰标准相应子目。
7.钢构件现场拼装平台摊销工程量按实施拼装构件的工程量计算。
8.钢拉索安装工程量按设计图示尺寸以“m”计算。
9.螺栓、栓钉工程量按设计图示尺寸以“套”计算。
二、围护体系安装
1.钢楼承板、屋面板、保温、隔气层按设计图示尺寸的铺设面积计算,不扣除单个面积0.3m2以内的孔洞、柱、墙、垛所占面积。
2.墙面板按设计图示尺寸的墙体面积计算,不扣除单个面积0.3m2以内的孔洞所占面积。
3.兼强板龙骨按设计图示尺寸以兼强板外围尺寸展开面积计算。
4.外墙板加固件按设计图示尺寸以“t”计算。
5.钢板天沟按设计图示尺寸以“t”计算,依附天沟的型钢并入天沟质量计算;不锈钢天沟、彩钢板天沟按设计图示尺寸以“m”计算。
6.现场后浇筑项目按设计图示尺寸以“m3”计算,不扣除钢筋、预埋铁件、螺栓所占体积。
三、金属结构运输工程量等于金属构件的安装工程量。
