总说明




一、《水电设备安装工程概算定额》(以下简称本定额)是编制设计概算的依据,主要适用于新建、扩建的大中型水电设备安装工程。

二、本定额包括水轮机安装、水轮发电机安装、进水阀安装、大型水泵安装、水力机械辅助设备安装、电气设备安装、变电站设备安装、通信设备安装、通风采暖设备安装、起重设备安装、闸门安装、压力钢管制作及安装共十二章,以及十二个附录。

三、本定额以实物量为主要表现形式,仅少量定额子目采用以设备原价为计算基础的安装费率形式。定额包括的内容为设备安装和构成工程实体的主要装置性材料安装的基本直接费。不包括其他直接费、间接费、企业利润和税金等项费用,编制概算时应按有关规定另行计算。

四、实物量定额

1.本定额中人工工时、材料、机械台时等均以实物量表示。其中材料和机械仅列出主要品种的型号、规格及数量,若与本定额品种、型号、规格不同,均不作调整。其他材料和一般小型机械、机具使用费,分别测算其定额编制年价格水平以金额表现形式列入其他材料费和其他机械使用费中。

2.装置性材料根据设计确定品种、型号、规格及数量,并计入规定的操作损耗量。

3.使用电站主厂房桥式起重机进行安装工作时,桥式起重机台时费不计基本折旧、修理费和安装拆卸费。

五、安装费率定额

1.以设备原价作为计算基础,安装工程人工费、材料费、机械使用费和装置性材料费均以费率(%)形式表示。

2.人工费率的调整,对不同地区类别按表0-1系数进行调整。

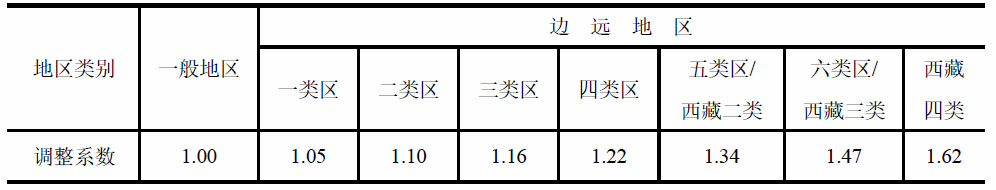

表0-1 地区类别系数表

3.进口设备安装应按本定额的安装费率,乘以相应国产设备原价水平对进口设备原价水平的比例系数,调整为进口设备安装费率。

六、本定额按每班8h工作制进行施工。定额人工和机械操作工工时,包括基本工作、辅助工作、准备与结束、不可避免的中断、必要的休息、工程检查、交接班、班内工作干扰、夜间施工工效影响、常用工具的小修保养、加水、加油等全部时间。定额中的机械台时只包括机械运转时间,非运转时间的机械自然损耗及无形损耗已计入施工机械台时费定额中。

七、本定额除各章说明包括工作内容外,还包括以下工作内容和费用:

1.设备安装前后的开箱、检查、清扫、滤油、注油、刷漆和喷漆工作。

2.安装现场内的设备运输。

3.随设备成套供应的管路及部件的安装。

4.设备的单体试运转及其材料、管和罐的水压试验、焊接及安装的质量检查。

5.现场施工临时设施的搭拆及其材料、专用特殊工器具的摊销。

6.施工准备及完工后的现场清理工作。

7.竣工验收移交生产前对设备的维护、检修和调整。

八、本定额不包括的工作内容和费用:

1.鉴定设备制造质量的工作,材料的质量复检工作。

2.设备、构件的喷锌、镀锌、镀铬及要求特殊处理的工作。

3.大型临时设施费用。

4.施工照明费用。

5.属厂家责任的设备缺陷处理和缺件所需费用。

6.由于设备运输条件的限制及其他原因,需在现场从事属于制造厂家的组装工作。如水轮机分瓣转轮组焊、定子硅钢片现场叠装、定子绕组现场整体下线及铁损试验工作等。

九、设备与材料的划分:

1.制造厂成套供货范围的部件、备品备件、设备体腔内定量填充物(透平油、变压器油、六氟化硫气体等)均作为设备。

2.不论成套供货、现场加工或零星购置的储气罐、阀门、盘用仪表、机组本体上的梯子、平台和栏杆等均作为设备,不能因供货来源不同而改变设备的性质。

3.管道和阀门如构成设备本体部件时,应作为设备,否则应作为材料。

4.随设备供应的保护罩、网门等,凡已计入相应设备出厂价格内的,应作为设备,否则应作为材料。

5.电缆、电缆头、电缆和管道用的支架、母线、金具、滑触线和架、屏盘的基础型钢、钢轨、石棉板、穿墙隔板、绝缘子、一般用保护网、罩、门、梯子、平台、栏杆和蓄电池木架等,均作为材料。

十、按设备重量划分子目的定额,当所求设备的重量介于同型设备的子目之间时,可按插入法计算安装费。

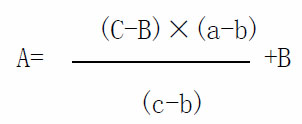

式中:A—所求设备的安装费;

        B—较所求设备小而最接近的设备安装费;

        C—较所求设备大而最接近的设备安装费;

        a—A项设备的重量;

        b—B项设备的重量;

        c—C项设备的重量。

十一、本定额适用于海拔2000m以下地区的建设项目,海拔2000m以上地区,其人工和机械定额乘表0-2调整系数。

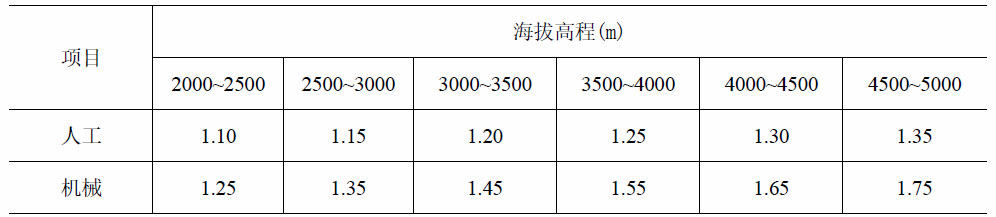

表0-2 海拔高程系数表

注:1.调整系数应以水电工程的拦河坝或水闸顶部海拔高程为准。没有拦河坝或水闸的工程应以厂房顶部海拔高程为准。一个建设项目只采用一个调整系数。

    2.高海拔植被良好地区,其系数下调一档。

    3.机械是指风动机械(包括电动空气压缩机)和燃油机械,不包括电动机械。

十二、使用本定额时,除另有规定外,对不同的地区、施工企业及机械化程度和施工方法等因素有差异时,均不作调整。

十三、本定额的数字适用范围:

1.只用一个数字表示的,仅适用于该数字本身。

2.数字后面用“以上”、“以外”表示的均不包括数字本身,用“以下”、“以内”表示的,均包括数字本身。

3.数字用上、下限如“2000~2500”表示的,相当于自2000以上至2500以下。

十四、计算装置性材料预算用量时,应按表0-3所列操作损耗率计入操作损耗量。

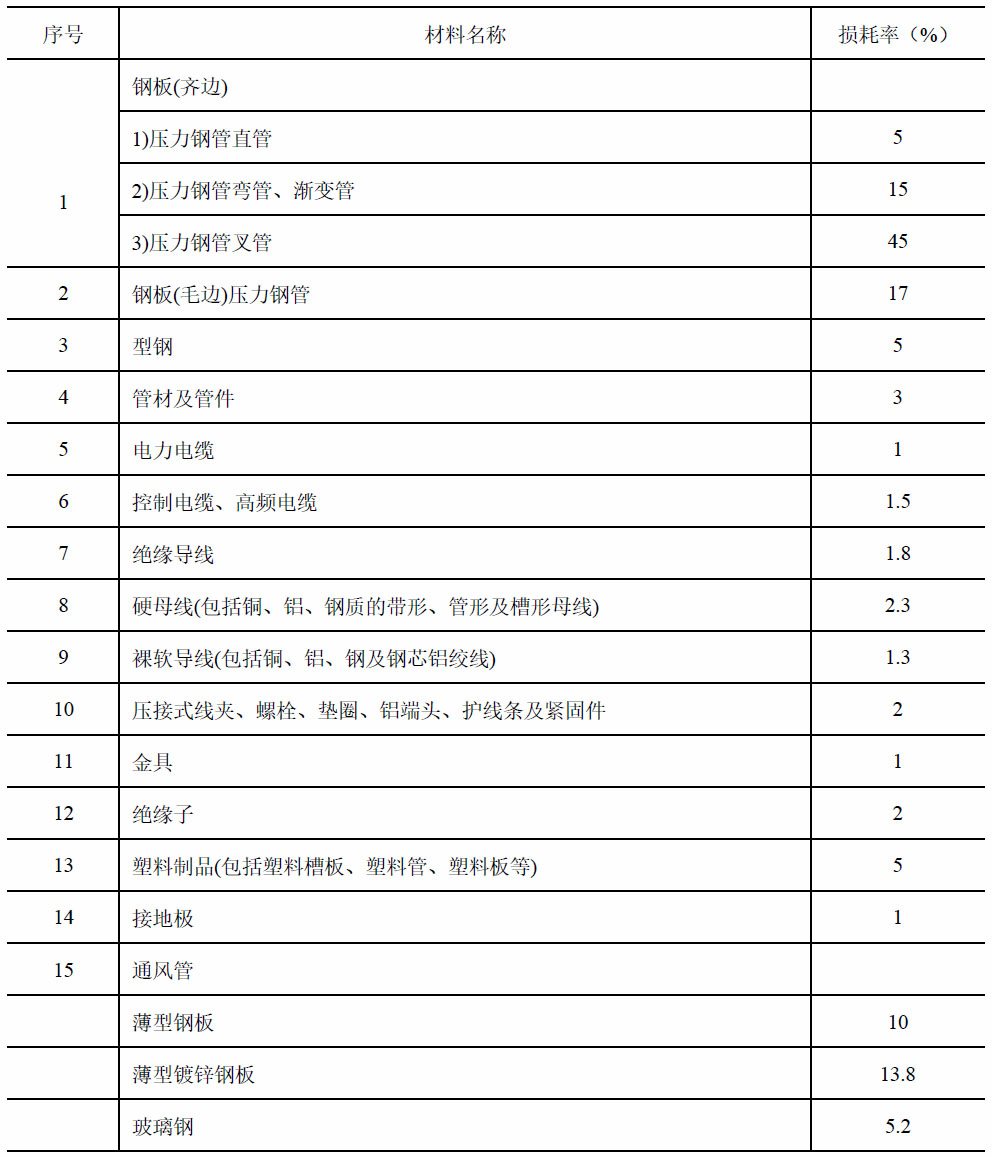

表0-3 装置性材料操作损耗率表

注:1.裸软导线的损耗率中包括了因弧垂及因杆位高低差而增加的长度;但变电站中的母线、引下线、跳线、设备连接线等因弯曲而增加的长度,均不应以弧垂看待,应计入基本长度中。

    2.电力电缆及控制电缆的损耗率中未包括预留和备用段长度、敷设时因各种弯曲而增加的长度及为连接电气设备而预留的长度,这些长度均应计入基本长度中。
